▲NVIDIA執行長黃仁勳主題演講,演講中正式宣布台灣營運總部將設在北士科。(圖/記者湯興漢攝)
記者袁茵/台北報導
NVIDIA創辦人黃仁勳今(19日)在北流宣布,輝達台灣總部地點為台北市北投士林,但外界好奇確切地點是否為外傳的T17、T18,該2塊地已由新光人壽得標,恐出現地上權移轉問題;國民黨台北市議員游淑慧表示,新壽和輝達可有2種模式合作,一是「地上權契約移轉」,但涉及要市府同意;二是比較簡單的由新壽蓋好後進行招商,讓輝達變新壽的「房客」,但這也導致輝達與北市府的關係弱了一層,無法得知輝達簽約幾年,呼籲北市府要盡一切力量提供協助。
台北市議會19日下午進行財建部門質詢,國民黨台北市議員游淑慧先是恭喜台北市政府,「北士科T17、T18終於解套了,要不然一直在那邊養花種草這麼多年,也不知道新壽對這塊地要怎麼樣?」台北市產發局長陳俊安回應,黃仁勳宣布落腳在北士科,包括T17、T18、T3、T4、T12等幾塊市有地狀況與土地資訊,年初時都有提供給輝達參考。
面對北市府在今年初才提供北士科土地資訊給輝達參考,游淑慧質疑,據她了解及市場謠傳,新壽與輝達去年就開始在接觸,且去年新壽也做了一些非常奇怪的動作,包括本來2023年5月、7月就拿到建照,並預訂開工日申報,且去年2月、3月將施工圍籬圍起來進行地質調查試裝。
▲台北市府產發局長陳俊安(右)、台北市地政局土地開發總隊長黃群(左)。(圖/記者袁茵攝)
游淑慧提及,但黃仁勳去年6月來台,開始討論所謂海外總部選址事宜,新壽突然於去年9月跟北市府提出建築變更設計,「我不知道說這純粹是新壽建築考量,還是當時市場謠傳,他們(新壽)找到一個單一大客戶,且正在量身打造建築需求」。
台北市地政局土地開發總隊長黃群說,知道去年9月13日新光集團提出,北士科T17、T18的基地都市設計審議第一次變更設計。游淑慧追問,但市府是否不知道新壽為何要變更設計?黃群直言「是。」
游淑慧指出,所以新壽跟輝達接觸中,市府沒有扮演牽線跟協助角色?北士科地上權開發案,最早目的是為了要複製內科、南軟經驗,找一個開發業者蓋起來後,進行業者招商進駐,現在終於走向正軌經營,自己不希望成為新壽企業總部或新光企業總部。
陳俊安說明,去年9月新光做變更設計時,只是把建築量體做修正跟調整,沒有談有跟其他企業合作,且輝達過去詢問北士科相關土地時,北市府也有告知T17、T18設定地上權的狀況。
游淑慧稱,現在外界憂慮會不會有圖利問題,因為地上權契約移轉必須有2個條件,第一是必須興建完成後取得使照,第二是必須經過市政府同意後,不曉得未來外界直接認定是「地上權契約移轉」,倘若如此,輝達今天是沒有權利先宣布的,因為輝達並不知道未來蓋好後,北市府、北市議會會不會同意,而新壽也沒立場先答應。
▲國民黨台北市議員游淑慧表示,輝達跟新壽可以有2種模式合作,第一是地上權契約移轉,第二是委託經營或租賃。(圖/游淑慧提供)

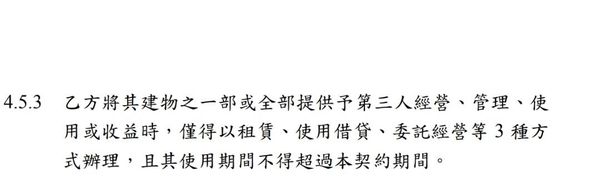

游淑慧提及,但除了上述條件外,其實契約中還有容許乙方(新壽)可將建物的一部或全部,提供給第三人經營管理使用收益,也就是契約中的4.5.3涉及移轉部分,此契約是由產發局制定,新壽完全可以在不經過市府同意下配合輝達需求,量身打造建物,且蓋好後直接承租給輝達使用管理,「這是否完全不需要再經過市府同意,也不需要修約?」

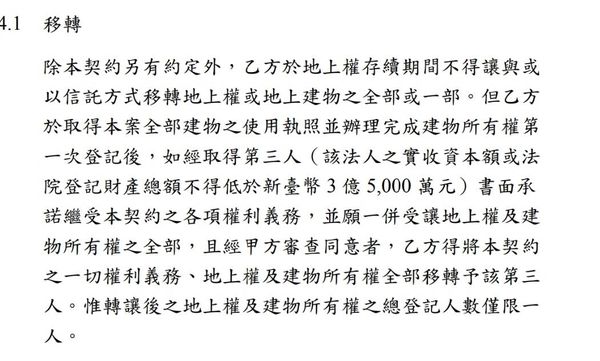

面對陳俊安、黃群皆點頭證實,游淑慧呼籲,北市府應該對外說明,因為財經媒體與民代一直擔心有圖利、修改契約問題,市府同意與否,其實共有2條路,第一條路就是最麻煩的移轉地上權契約,必須等到蓋好後,要輝達承諾同意承受所有地上權契約的權利義務後,再把移轉企劃送來市府審查,市府同意後才能移轉。
游淑慧表示,第二方案比較簡單,就是回到地上權開發目的,新壽蓋好後進行招商,可以招很多商,也可以只招一個商,現階段不曉得新壽與輝達簽訂的商業契約為何,但在不涉及修約的情況下,依照契約4.5.3規定最容易,對不對?
陳俊安坦言,確實新壽蓋完建物後,可以全部或部分承租、借貸、委託經營給另外一間公司,但如果是完全一塊素地情況下,輝達跟北市府直接做橫向溝通聯繫會比較順暢。
游淑慧則感慨,倘若北市府可以直接跟輝達簽約,代表輝達跟北市的關係是50年不變、根留台北,承諾投資台北50年,但當時低價標給新壽,造成新壽成為「二房東」,輝達成為新壽的「房客」,與北市府關係始終弱了一層,身為「房客」輝達可能簽10年、20年,市府並不會知道,只能說北市府要盡一切力量,提供行政協助跟各方面支援,希望留住輝達在台北可長可久。
